写在前面:在清单100章中,临时工程包括五部分内容:临时道路的修建、维护和拆除;临时占地;临时供电设施的维修、架设和拆除;电信设施的提供、维修和拆除;临时供水和排污设施。
大项目特别是高速公路临时工程是一笔不小的费用,而计量规则都是采用总额计量,小型项目又可能不会做临时工程,但承包人列了此费用又不想被扣减,因此在临时工程的取费和计量支付问题争议性较大。
今天主要和大家一起交流下临时供电设施这条子目。
一、临时供电概念:
承包人应对本工程的实施与维修所需全部电力(包括提供监理人驻地的用电)的供应与分配做出配置。
1)实际施工中如何作业?承包人应在发包人的协助下,负责就建立临时电力系统同当地政府和电力部门联系并取得批准。承包人应负担此项设备的修建、安装和维修的费用,并向供电管理部门缴纳有关费用。
2)施工单位能否自行进行临时供电相关设施的施工?
供电设施是属于国家所有,承包人只能委托有资质的单位或部门对供电设施进行架设拆除与维护工作。如承包人自主进行架设供电设施,则是违法,后果一律由承包人承担。(当然承包人本身有相关资质除外)
所以实际项目涉及到临时供电时,发包人应尽可能协助承包人完成供电设施的配备。
二、具体取费及计量支付如何操作?
1)如何取费?

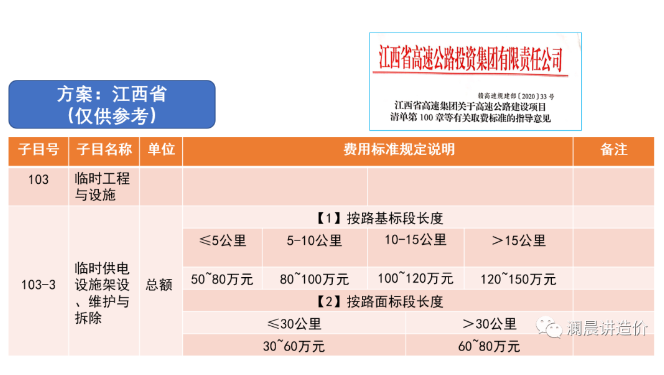

其一:发包人编制限价时可参照其他同阶段的类似项目进行计取,如若类似项目较少,看本省有无发相关指导意见进行取费;
其二:承包人根据发包人提供的清单子目自主报价。
2)如何计量及支付?
临时供电设施以总额为单位进行计量,发包人可根据承包人具体完成的工作量按实计量支付。
3)临时供电的拆除费用如何考虑?
临时供电本身子目费用已包含临时供电设施的拆除,其拆除费用不单独考虑。

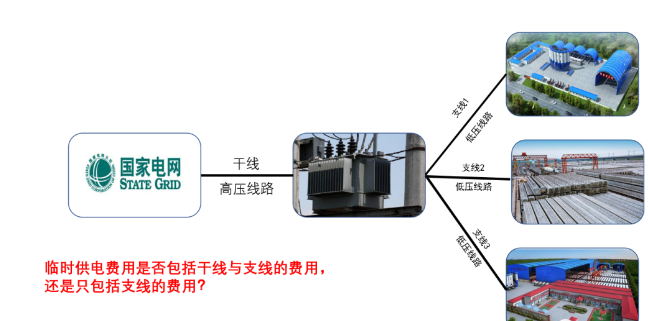

4)供电设施中包含架设输电线路,输电线路有干线和支线之分,干线主要是指共国家电网电线到工地变电站或变压器的线路,支线主要指变电站或变压器到实际工地现场的线路。
那么临时供电设施是否包含干线和支线的费用?还是只包含支线的费用?
都包含。因为临时供电包含所有涉及到的临时供电电线的线路费用,不区分干线和支线。
思考:临时供电的电费需不需要考虑?如何考虑?(这个问题大家可看完后思考,欢迎一起交流探讨)
这里给大家提供了一个临时供电费用的计费方案,能不能用此方案对临时供电进行计费?
答案是不能。
原因在于:架设输电线路本身已包含设备摊销费(变压器等)相关费用,如果把设备摊销费按0考虑,另增加变压器租赁的费用,审计会扣减。目前碰到的项目中没有见到过用此方案计费可通过审计的,当然如果大家那边有实际案例的话我们可以一起交流下。
